連云港堿業有限公司搬遷升級改造項目周工作簡報(第十二期)

發布時間:2023-06-19

連云港堿業有限公司搬遷升級改造項目

周工作簡報

〔2023〕第12期

指揮部綜合部編  2023年6月12日

【簡訊】

一、指揮部工作動態

696A1280

6月5日上午,搬遷改造項目部召開周例會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

696A1782

6月6日下午,項目部召開工程量簽證管理辦法討論會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

6月6日下午,項目部召開庫管方案討論會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

6月6日下午,項目部召開剩余物資采購模式討論會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

696A2044,696A2175

696A2274

696A2399

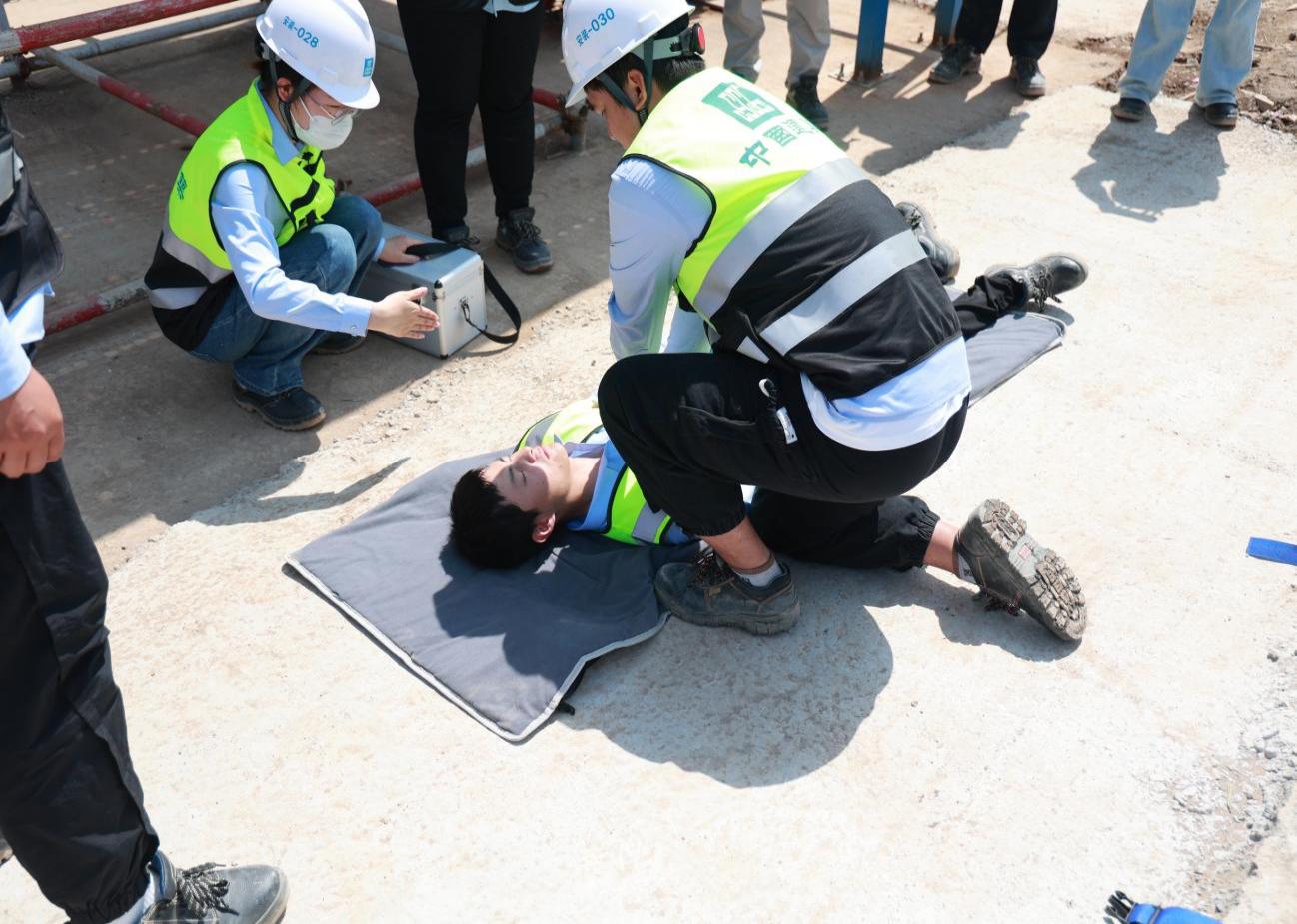

6月9日上午,項目部在中建公司101B辦公樓進行應急預案演練。項目總指揮張衛民、執行指揮高二飛,十四化建、中化二建、中化三建、山西安裝、寧波公司項目經理及項目部有關部門責任人參加演練。

6月9日下午,項目部召開偏樁設計推進會。項目總指揮張衛民、執行指揮高二飛及有關部門負責人參加會議。

6月9日下午,項目部召樁基超量施工專題會。項目總指揮張衛民、執行指揮高二飛,樁基單位、監理單位、審計單位及項目部有關部門負責人參加會議。

二、設計工作開展情況

聯堿及總體院:提交584水池、401取水站施工版;402凈水站、510碳化廠房、531輕灰4.460米、10.46米層、532 重灰13米層、534 堿包裝及儲運二三層、280換熱站結構圖;510濾過裝置地面設備基礎取消待定、首層二層圈梁構造柱圖紙、樓梯圖紙;550壓縮及冷凍裝置室內基礎圖;301總降圖紙;583聯堿外管基礎圖紙;504變電所4、505廠前區變電所電氣圖。

合成氨院:提交713渣水處理單元升版基礎圖和上部結構圖、膨脹機房內混凝土平臺圖紙升版。

三、工程實施推進情況

(一)整體形象進展

上周完成地管施工915米;各標段施工按計劃有序推進中。

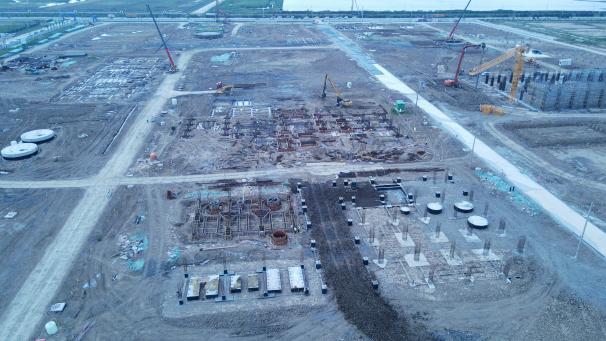

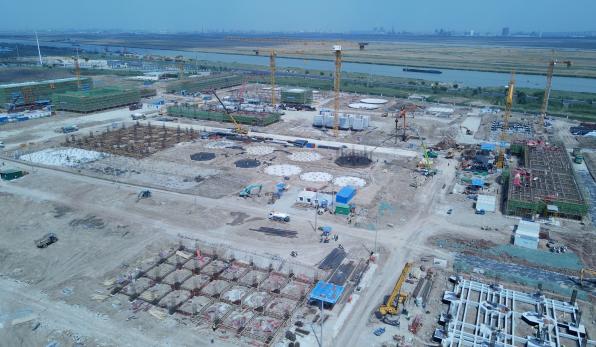

北區4 北區3

合成氨片區施工實錄

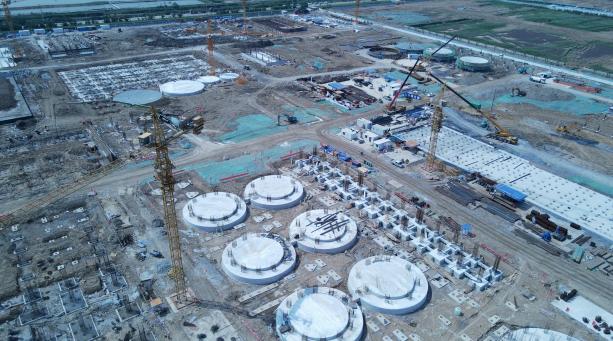

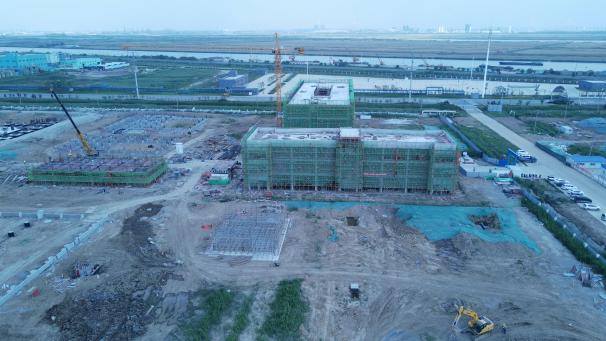

南區1  南區2

聯堿片區施工實錄

(二)分部分項工程進展

1、地管施工

⑴聯堿片區

完成消防管線開挖鋪設526.5米,后期雨水管線開挖鋪設183.5米,球墨鑄鐵管鋪設50米,累計完成地管施工20578米,完成總量93.4%。

⑵合成氨片區

完成過路段消防管、后期雨水管共計108米,球墨鑄鐵管鋪設47米,累計完成地管施工15639米,完成總量83.8%。

2、建筑工程施工

⑴聯堿一標段101b聯堿辦公樓二層模板支架拆除;151化驗中心二層板模板安裝;152中央控制室屋面鋼筋綁扎;340機電儀維修車間混凝土澆筑養護;碳化區域樁基糾偏;蒸吸工段氨II澄清桶第1個基礎澆筑;531輕灰工段4#5#爐體滾圈吊裝,斜鐵、定位塊安裝;501變電所1基礎模板安裝;504變電所4基礎澆筑;508機柜間3二層模板安裝;509機柜間4混凝土養護。

⑵聯堿二標段522母換工段承臺地梁、罐基礎澆筑完成;523結晶分離工段框架BC軸基礎具備澆筑條件;524干銨工段承臺鋼筋綁扎完成;610鹵水精制工段基礎墻砌筑完成,防腐完成;桶區原鹵桶壁板第一圈完成安裝,罐頂組對完成;611鹽硝車間樁基糾偏;611鹽硝車間桶區桶區承臺基礎澆筑完成;612芒硝包裝倉儲工基第3軸擋墻澆筑完成;614真空制鹽循環水站基礎筏板澆筑完成。

⑶聯堿三標段540小蘇打裝置基礎防腐;420脫鹽水站室外7個罐基礎打磨;410供水及消防泵房樁基糾偏;402凈水站深基坑鋼板樁支護完成;430污水處理濃縮池底板澆筑完成;440污水回用調節池底板澆筑完成;810火炬塔架基礎具備澆筑條件。

⑷合成氨一標段101a合成氨辦公樓樓梯間、女兒墻砼澆,磚基礎砌筑;104氣防站一層梁板柱支模,一層柱砼澆筑;157備品備件庫磚基礎砌筑;280a換熱站承臺地梁砼澆筑。

⑸合成氨二標段1、2#轉運站筏板混凝土澆筑;破碎樓基礎混凝土澆筑;164臨時渣庫短柱模板支設完成;159危廢暫存間基礎防腐、回填;711煤漿制備棒磨機1~3基礎+4.1m混凝土澆筑及養護;831空分變電所基礎承臺、地梁混凝土澆筑完成及養護;764儀表空壓站基礎混凝土澆筑完成及養護;壓縮機廠房模板拆除、基礎防腐。

⑹合成氨三標段變換1#框架基礎防腐及、填完,2#框架基礎澆筑,3#框架及管廊基礎柱澆筑;裝卸棧臺基礎鋼筋安裝;氨庫B、C罐基礎頂板澆筑;燃料氣焚燒爐一層腳手架搭設完成、頂板模板安裝完成。

四、物資采購開展情況

新增采購計劃6項;競爭性談判1項。截至目前,累計完成采購招標194項,3791臺(套),總計合同金額171208.31萬元。
