連云港堿業有限公司搬遷升級改造項目周工作簡報(第七期)

發布時間:2023-05-06

連云港堿業有限公司搬遷升級改造項目

周工作簡報

〔2023〕第7期

指揮部綜合部編  2023年5月4日

【簡訊】

一、指揮部工作動態

例會

4月24日上午,搬遷改造項目部召開周例會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

18a80f4fc6a0bc6116dad83a1a0a8c3

4月26日上午,項目部于山西安裝施工方會議室召開專項施工推進會。項目總指揮張衛民、執行指揮高二飛、山西安裝主要負責人及項目部有關部門負責人參加會議。

7b5ed73ad042faec8c2d451d00cc5d0

4月26日上午,南方堿廠曾總一行赴搬遷改造項目部學習交流搬遷項目經驗。公司項目部、生產準備部有關負責人參加會議。

ba8175852a571461054825c2257107e

4月27日下午,項目部組織召開節日期間項目推進問題排查會會議。項目總指揮張衛民、執行指揮高二飛及有關部門負責人參加會議。

355e35d3afa4c7de34218727622f652

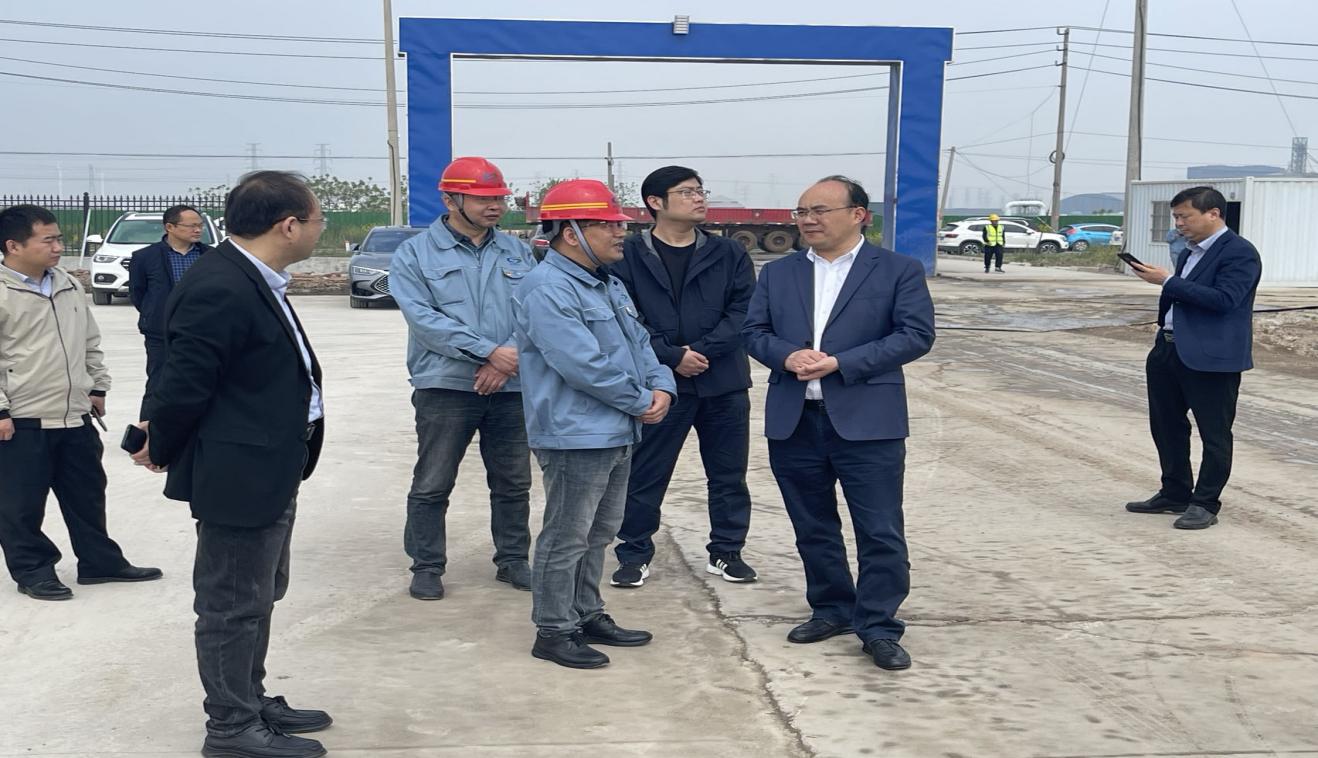

4月28日上午,灌云縣縣委副書記朱彬一行赴搬遷改造項目施工現場考察調研項目施工進展情況。項目執行指揮高二飛出席陪同調研

33cd5ab3a95a9316bcfc3e4a9f0e48b

a74c0bb8a52aca4dc2d5c8c6ba58043

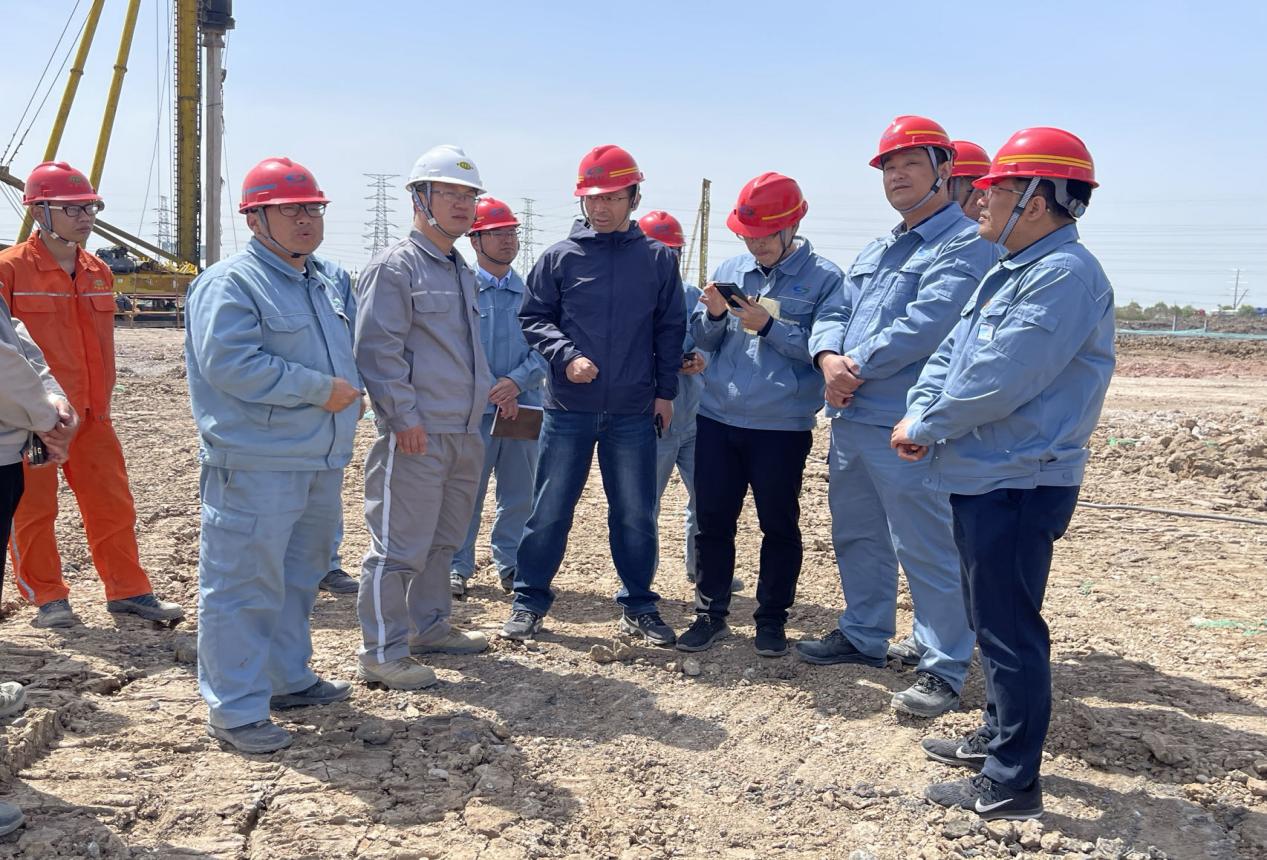

4月29日上午,項目副總指揮姜自成、項目執行指揮高二飛及有關部門負責人深入項目施工現場,對現場六個主標段施工情況、人員配備情況進行檢查、督查。

二、設計工作開展情況

結構專業共有260余項出圖計劃。其中,聯堿片區占170余項,合成氨片區占90余項。上周聯堿片區共計完成25項出圖計劃,合成氨片區共計完成6項出圖計劃。截至目前,聯堿片區完成總出圖計劃的77%;合成氨片區完成總出圖計劃的63.2%;其余專業出圖陸續提交中。

三、工程實施推進情況

(一)整體形象進展

上周共完成樁基補樁1732米;地管施工506米;建筑安裝工程施工按計劃有序推進。

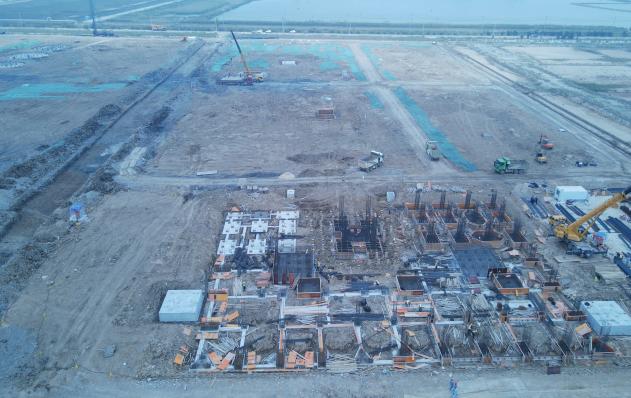

111

合成氨片區施工實錄

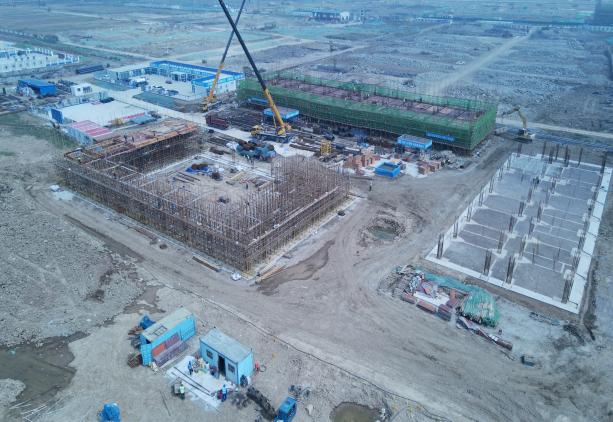

12

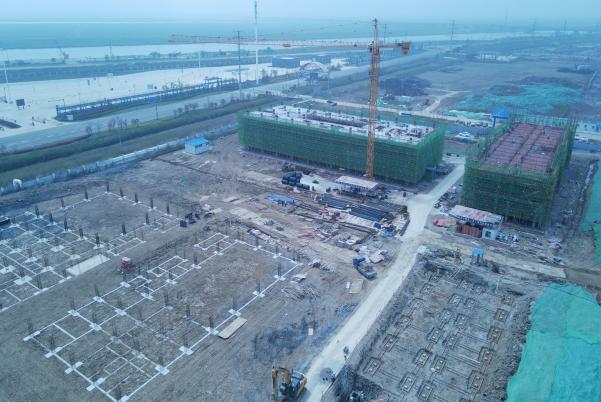

聯堿片區施工實錄

(二)分部分項工程進展

1、樁基施工

完成401取水站、583聯堿外管共計2個裝置的單體打樁。本周共補樁1732米,截至5月4日南、北區共沉樁600916米,其中南區共計沉樁393586米,北區共計沉樁207330米。

2、地管施工

⑴聯堿片區

完成消防管線開挖鋪設217米,后期雨水管線開挖鋪設217米。截至目前,聯堿片區累計完成地管施工18151米。

⑵合成氨片區

完成消防管線開挖鋪設48米,雨水管線開挖鋪設24米。截至目前,合成氨片區累計完成地管施工14989米.

3、建筑工程施工

⑴聯堿一標段完成聯堿辦公樓二層板筋綁扎,預埋孔安裝,加固造型及梁底模板;152中央控制室鋪二層梁板模板,綁一層柱筋,外架上三步架并掛網;151化驗中心基礎回填結束;340機電儀維修廠外架墊層澆筑完成;280b換熱站(南區)基礎回填結束;534堿包裝及儲運裝置基礎連梁完成100%;532重灰工段;西邊4個基礎墩澆筑混凝土50%,重灰設備基礎組模80%;531輕灰廠房墊層澆筑完成,樁頭破除完成,樁錨固筋等樁驗收完接著焊接;531輕灰煅燒爐爐尾模板加固完成,爐頭模板正在加固爐口模板加固,爐尾ABC澆筑完成;510重堿車間濾過基礎挖土方完成90%,截樁完成50%,重堿基礎開挖;508機柜間;基礎墊層澆筑完成,樁頭打磨清理完成,施工放線完成;509機柜間基礎鋼筋完成80%。

⑵聯堿二標段完成612芒硝輸送車間1-2軸基礎砼養護,模板拆除100%;610鹵水精制澄清桶A柱梁鋼筋綁扎完成,模板搭設完成80%,澄清桶B柱梁鋼筋綁扎完成30%,框架土方開挖完成40%,610土方回填完成90%。161露天庫:A軸基礎養護;B軸基礎防腐完成10%;523結晶分離:B/C獨立基礎梁底模板安裝完成60%,罐區基礎鋼筋綁扎完成10%;完成集油器墊層澆筑。完成塔吊基礎澆筑。614循環水:水池:水池樁頭焊接錨固筋45%、墊層砼澆筑;524干銨工段:便道修筑完成90%,干銨爐基礎土方開挖;562聯堿循環水:土方開挖完成90%。

⑶聯堿三標段完成420脫鹽水站基礎墊層完成,鋼筋加工完成30%;小蘇打裝置開挖完成,塔吊澆筑完成;脫鹽水站7個水箱基礎已澆筑4個,其余3個鋼筋完成;402凈水站加藥間墊層完成,鋼筋完成50%;402反應沉淀池、V型濾池墊層完成;調節池墊層完成,底板鋼筋綁扎完成30%;清水池墊層完成;污水處理及污水回用塔吊基礎澆筑完成;430污水處理濃縮池、污泥廠房墊層完成,樁頭錨固鋼筋焊接完成;430好氧池定位放線完成,開挖完成30%;118停車辦公區墊層完成;810火炬基礎開挖完成50%;事故水池打設鋼板樁第一層取土完成80%。

⑷合成氨一標段完成合成氨辦公樓二層立柱澆筑,三層樓面綁扎鋼筋,預埋水電管線;綜合樓三層樓面鋼筋綁扎、澆筑完成;食堂浴室防腐結束并回填;備品備件庫承臺基礎梁刷涂防腐;鋼結構定貨。氣防站挖取基坑土方,過送樁基砌磚,支設墊層模板;廠前區變電所挖取基坑土方,樁基大小應變檢測 。

⑸合成氨二標段完成合成氨循環水站樁基打磨,焊接錨固筋;氣化框架完成氣化裝置墊層澆筑、基礎鋼筋綁扎30%;煤漿制備完成基礎鋼筋綁扎,模板支設70%,深坑基礎澆筑完成。164臨時渣庫開挖完成60%。

⑹合成氨三標段完成甲醇罐區、A罐基礎預埋螺栓孔定位放線、B罐基礎模板安裝80%;完成燃料氣焚燒爐基礎模板安裝90%;完成氨庫A罐基礎底板混凝土澆筑;完成B罐基礎底板冷卻水管安裝;完成C罐基礎底筋綁扎20%。

四、物資采購開展情況

上周完成設備招標提案2項;新增采購計劃6項;比價采購15項;競爭性談判11項。截至目前,累計完成采購招標183項,2932臺(套),總計合同金額169052.02萬元。
