〔2023〕第2期
指揮部綜合部編 | 2023年3月27日 |
【簡訊】
3月20日,搬遷改造項目部召開周例會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。
3月22日上午,灌云縣住建局對項目施工現場進行實地勘驗并對各施工單位資質進行查驗。項目執行指揮高二飛,設備安裝部、質量技術部等部門負責人及各施工單位負責人陪同。
3月22日下午,項目總指揮張衛民、執行指揮高二飛、總調度李正國、綜合部部長陳乃剛在項目部會議室,與灌云縣臨港產業園管委會主任李來剛、規劃局局長孫謙讓,就職工宿舍用地確定、施工現場舊管線拆除等事宜進行商談。
3月25日,項目執行指揮高二飛及相關部門主要責任人在項目部會議室,與鎮江恒升達化工科技有限公司、蘭陵電氣成套有限公司,開展氨合成開工電爐及開工氮氣加熱器競爭性談判。
3月27日上午及下午,項目部召開設備返資及設計出圖專題會、現場HSE體系構建情況專題會、現場進度計劃專題會。項目副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。
結構專業共有260余項出圖計劃。其中,聯堿片區占170余項,合成氨片區占90余項。上周聯堿片區共計完成16項出圖計劃,合成氨片區共計完成6項出圖計劃。截至目前,聯堿片區完成總出圖計劃的46.4%;合成氨片區完成總出圖計劃的36.6%;其余專業出圖陸續提交中。
(一)整體形象進展
上周共完成樁基補樁20960米;地管施工1018米;建筑安裝工程施工按計劃有序推進。

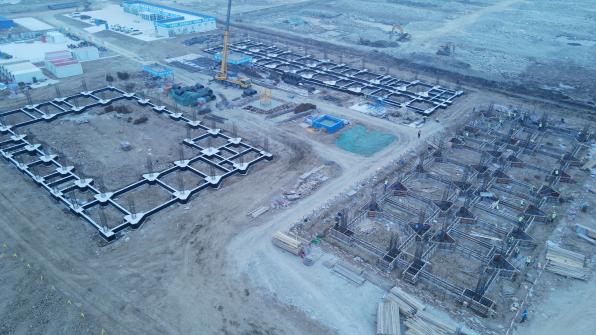

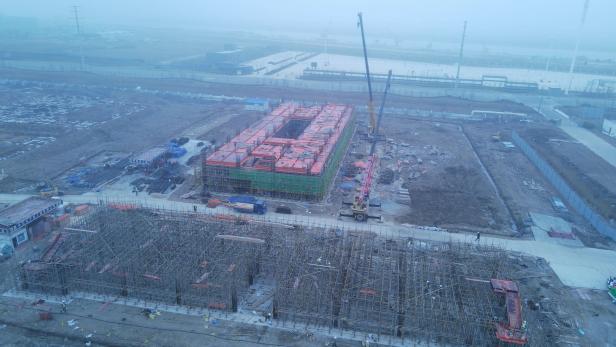

合成氨片區施工實錄

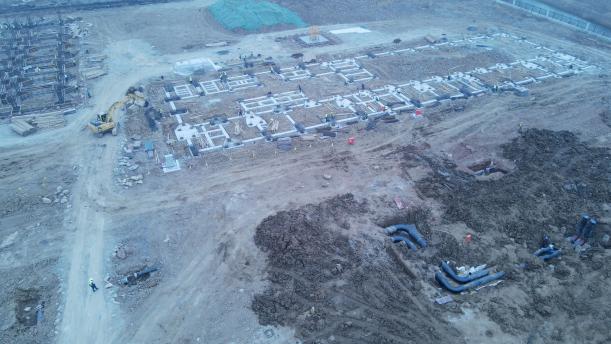

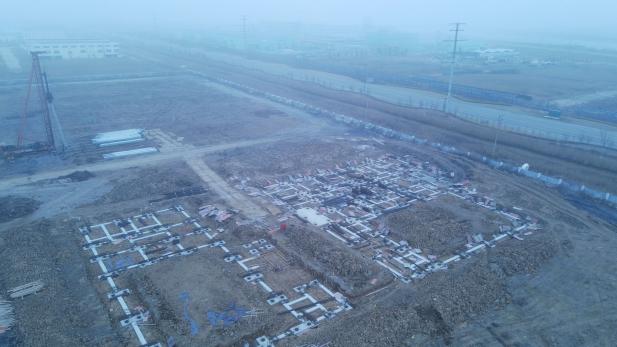

聯堿片區施工實錄
(二)分部分項工程進展
1、樁基施工
上周完成合成氣壓縮751、氨合成752、變換單元720 共計3個裝置的單體打樁。本周共補樁20960米,截至本周南、北區共沉樁533696米,其中南區共計沉樁338898米,北區共計沉樁194798米。
2、地管施工
⑴聯堿片區
上周完成消防水管線開挖鋪設247米,循環水管線144米,雨水管線154米。截至目前,聯堿片區累計完成地管施工14595米,完成總量的67%。
⑵合成氨片區
上周完成消防水管線開挖鋪設219米,循環水管線121米,雨水管線133米。截至目前,合成氨片區累計完成地管施工13833米,完成總量的75.4%。
3、建筑工程施工
⑴合成氨Ⅰ標段103綜合樓進行搭設樓梯、框架梁、二樓樓面模板,完成柱梁鋼筋綁扎;102食堂浴室進行綁扎承臺及基礎梁鋼筋;101a合成氨辦公樓進行搭設防護架、支撐架及樓梯模板;157備品備件庫進行墊層砌混凝土磚。
⑵合成氨II標段820合成氨裝置循環水進行土方開挖。
⑶合成氨III標段711甲醇罐區進行土方開挖。
⑷聯堿Ⅰ標段101b聯堿辦公樓進行承臺及聯系梁防腐;152中心控制室進行承臺及聯系梁防腐;151化驗中心進行基礎鋼筋綁扎,支設模板;340機電儀維修廠房進行地基墊層脫模,樁頭板打磨焊接錨固筋;532重灰工段進行基槽土方開挖。
⑸聯堿Ⅱ標段610鹵水精制進行澄清桶A、原鹵水桶B地基支設墊層模板;161露天庫進行土方開挖。
上周完成普通設備第十四期招標提案的OA流程提報;其余各項招標采購工作陸續推進中。
地址:中國.江蘇.連云港 郵編:222200
郵箱:sales@lygsoda.com
網址:biufaka.com
電話:0518-86086666 傳真:0518-86081111
純堿銷售:0518-86088888;氯化銨銷售:0518-80688726
空分、?;N售:0518-86088728;外貿:0518-86088729
返回
頂部
